内格罗斯电力公司解决限电问题,与市议会举行会议

2024-8-28 10:23| 发布者: admin| 查看: 46| 评论: 0

摘要: 巴科洛德市——内格罗斯电力公司(Negros Power)将于下周向市议会提交过渡计划。该公司已于周一为该市东南部自 8 月 21 日以来遭受停电影响的约 48,000 名用户恢复供电。“他们将详细介绍他们将实施的现代化计划, ...

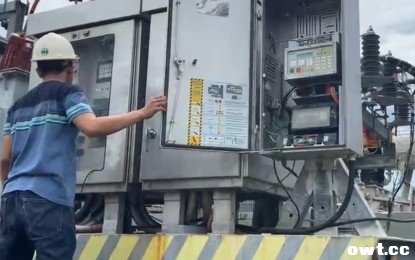

<p><strong>电力供应</strong>。内格罗斯电力公司于周一(2024 年 8 月 26 日)启用 10 兆伏安 (MVA) 移动变电站,使 Alijis 变电站馈线下的家庭电力供应正常化。“随着 10 MVA 的投入,轮流限电和手动减载已经停止,”内格罗斯电力首席运营官 Bernard Bailey del Castillo 周二(8 月 27 日)表示。<em>(来自内格罗斯电力 Facebook 视频的截图)</em></p>

巴科洛德市——内格罗斯电力公司(Negros Power)将于下周向市议会提交过渡计划。该公司已于周一为该市东南部自 8 月 21 日以来遭受停电影响的约 48,000 名用户恢复供电。

“他们将详细介绍他们将实施的现代化计划,以升级我们的设备。他们还计划更换我们的电线,”市长 Alfredo Abelardo Benitez 周二在市长办公室与 Negros Power 首席运营官 Bernard Bailey del Castillo 举行的新闻发布会上说道。

此次大规模停电主要影响了 Barangay Alijis、Mansilingan、Felisa 和 Handumanan 的居民,原因是 Alijis 变电站的 30/37 兆伏安 (MVA) 变压器发生故障。

Alijis 变电站下的馈线总需求为 32 兆瓦 (MW)。

德尔卡斯蒂略表示,多年来,该变压器一直处于超负荷状态,这缩短了其使用寿命并导致了无法修复的损坏。

为了给受影响的家庭重新供电,Negros Power 委托了其姊妹公司 MORE Power 在伊洛伊洛市建设的 10 MVA 移动变电站,并继续与其他变电站的馈线连接。

德尔卡斯蒂略说:“随着 10 MVA 的投入,轮流限电和手动减载现象已经停止。”

他补充说,Negros Power 还将于 9 月 2 日前投入使用 18 MVA 的新电力变压器作为附加容量,这将使总容量达到 28 MW。

“我们还需要组装和测试另一台电力变压器,它的功率为 37 MVA。我们将把它作为备用或应急使用,”德尔卡斯蒂略说,并补充说,他们特许经营区内的 11 座变电站中有 7 座已经超过 25 年了。

去年,内格罗斯电力公司与中央内格罗斯电力合作社(Ceneco)达成合资协议,以加强对超过 220,000 个活跃客户的配电和客户服务。

该公司初始资本为 20 亿菲律宾比索,将实施一项五年计划,以恢复和现代化其特许经营区域的电力基础设施。

上个月,内格罗斯电力公司获得了管理和运营巴科洛德、勃固、塔利萨伊和西莱市以及穆尔西亚和唐萨尔瓦多贝内迪克托市电力分配系统的特许经营权。
